5. 11. 2012 | Politika

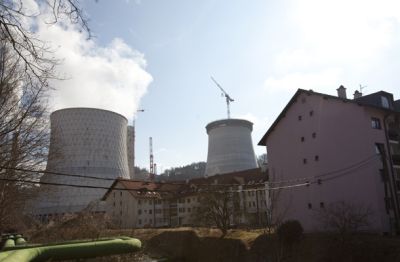

Na gradbišču Teša 6 zmanjšan obseg dela
© Tjaša Zajc
Dobavitelj glavne tehnološke opreme za Teš 6, podjetje Alstom, je zaradi težav s financiranjem projekta zmanjšal obseg dela. V Alstomu so povedali, da se kljub temu, da je zakon o poroštvu za Teš 6 v veljavi od avgusta, glede financiranja projekta še vedno pojavljajo določeni problemi. Ker Termoelektrarna Šoštanj (Teš) ni mogla zagotoviti ustreznih plačil, ji je Alstom na podlagi pogodbenih določil poslal predhodni načrt za začasno ustavitev del, ki je začel veljati 1. novembra.
V Alstomu so sicer prepričani, da je projekt izgradnje šestega bloka Teša (Teš 6) ključnega pomena za Slovenijo in je najboljša rešitev za Holding Slovenske elektrarne in Teš, da zagotovita energetsko neodvisnost in konkurenčnost države. "Alstom želi najti najboljšo rešitev za nadaljevanje projekta, četudi z zmanjšanim obsegom dela na gradbišču, dokler naročnik ne zagotovi financiranja projekta. Naj povemo, da so doslej aktivnosti na gradbišču potekale zelo dobro in da se je projekt izvajal skladno z načrtom oziroma celo hitreje kot je bilo načrtovano," so še pojasnili v Alstomu.
Direktor Teša Simon Tot pa je za STA ocenil, da je danes na gradbišču Teša 6 za okoli 10 odstotkov manj delavcev. Po njegovih besedah je Alstom odprt za pogajanja in upa, da se bo projekt brez težav nadaljeval še naprej, pod pogojem, "da bodo imeli kaj v rokah."
Če se bo zgodil črn scenarij in se bo Alstom popolnoma umaknil z gradbišča, pa to pomeni za okoli 30 milijonov evrov več stroškov v dveh mesecih.
Trenutne neporavnane obveznosti za izgradnjo Teša 6 znašajo 154 milijonov evrov, skupaj s slovenskimi podjetji pa je zapadlih obveznosti preko 160 milijonov evrov.
Minister za finance Janez Šušteršič je sicer 23. oktobra pojasnil, da bo poroštvena pogodba za podpis z Evropsko investicijsko banko (EIB) pripravljena, ko bodo razrešene vse dileme. Kaj pri tem ostaja odprto, ni želel govoriti, ker da gre "za pogajanja". Na ministrstvu za finance od takrat na vprašanja o tem ne odgovarjajo.
"Stvar je izredno resna," je v petek poudaril Tot. Govora je namreč o skoraj 558 milijonih evrov - to je denar, ki je rezerviran pri EIB in Evropski banki za obnovo in razvoj (EBRD), pa ne morejo do njega, saj je treba speljati formalne postopke za črpanje posojil.
Pri EIB tako na črpanje čaka 440 milijonov evrov in pri EBRD 117,5 milijona evrov. "Če to dobimo, potem bo projekt normalno funkcioniral," je dejal prvi mož Teša.
EIB in EBRD se bosta umaknili, če Teš do 30. novembra ne bo začel črpati posojil. EIB bo potem treba vrniti tudi 110 milijonov evrov že črpanega posojila, EBRD pa 82,5 milijona evrov, medtem ko bi bilo treba Alstomu vrniti 160 milijonov, zraven pa je treba prišteti še ostale stroške, ki bi bili posledica odhoda bank. (STA, mh)
